文档详情

土方工程排水与降水施工技术交底--技术交底

莲生六十一
机构认证
内容提供者
doc
69
85.5 KB
约2页
617
2025-09-04
发布于陕西
土方工程排水与降水施工技术交底--技术交底_第1页
1/2
土方工程排水与降水施工技术交底--技术交底_第2页
2/2

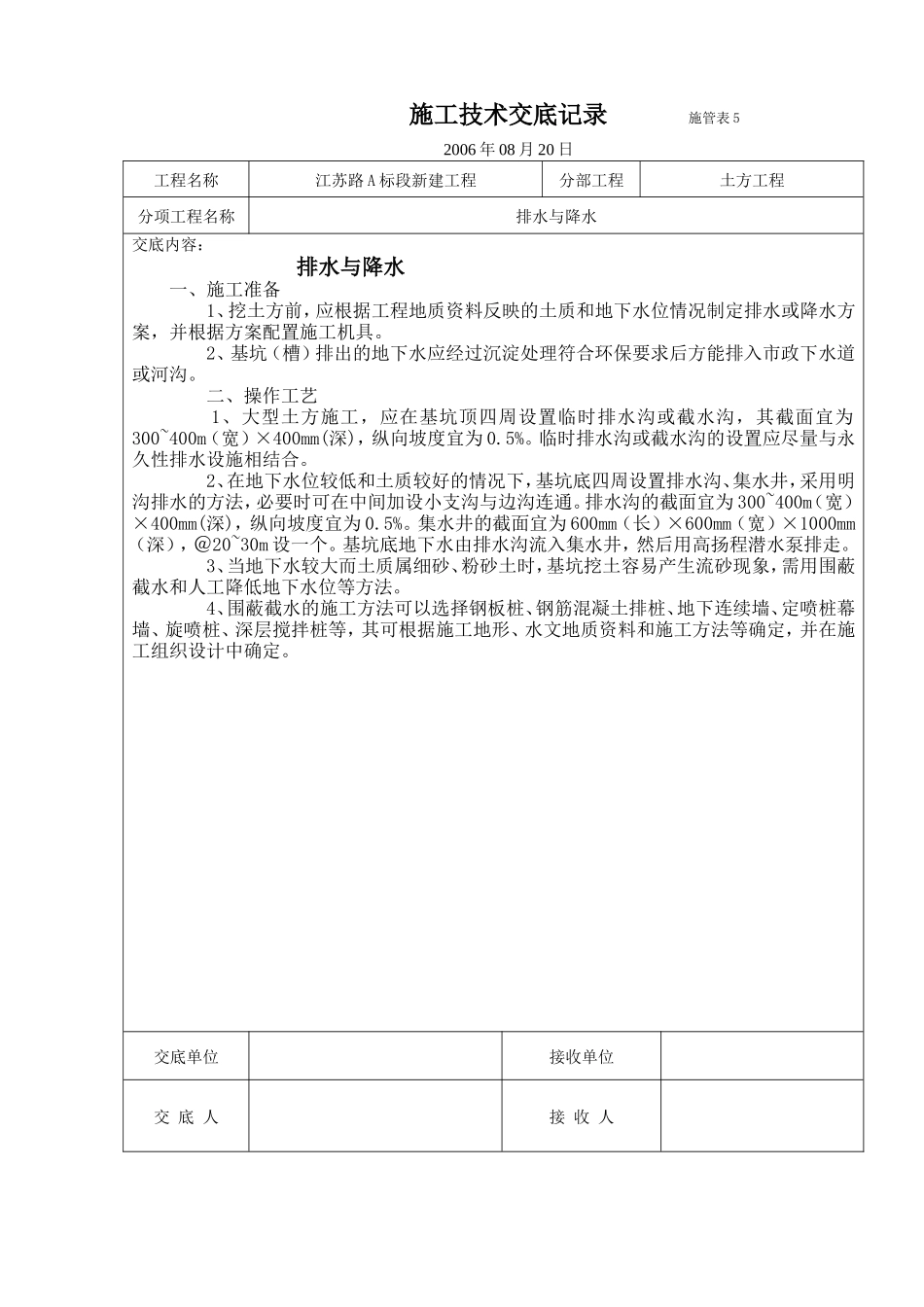

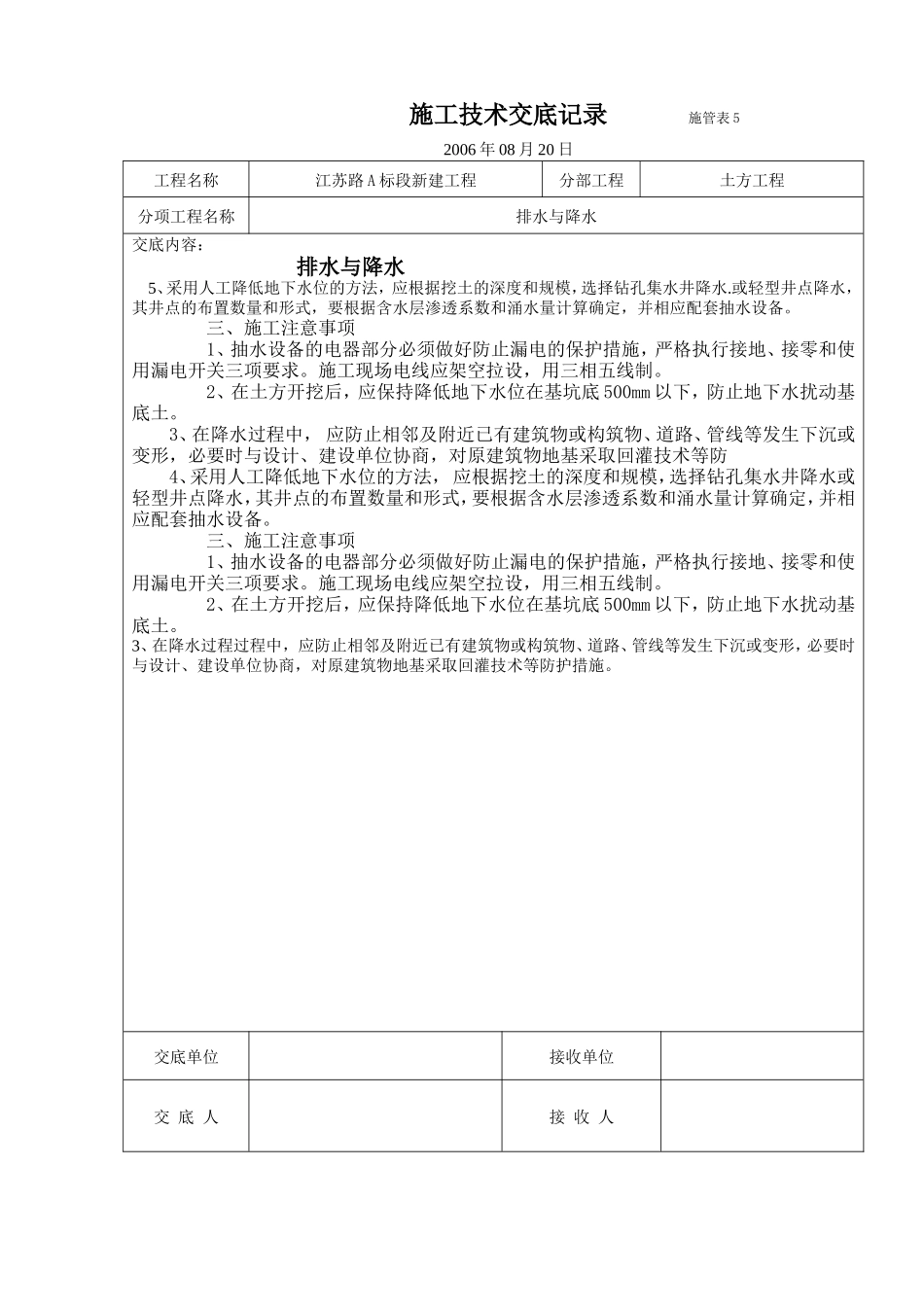

施工技术交底记录 施管表 5 2006 年 08 月 20 日工程名称江苏路 A 标段新建工程分部工程土方工程 分项工程名称排水与降水交底内容:排水与降水一、施工准备 1、挖土方前,应根据工程地质资料反映的土质和地下水位情况制定排水或降水方案,并根据方案配置施工机具。 2、基坑(槽)排出的地下水应经过沉淀处理符合环保要求后方能排入市政下水道或河沟。 二、操作工艺 1、大型土方施工,应在基坑顶四周设置临时排水沟或截水沟,其截面宜为300~400m(宽)×400mm(深),纵向坡度宜为 0.5%。临时排水沟或截水沟的设置应尽量与永久性排水设施相结合。 2、在地下水位较低和土质较好的情况下,基坑底四周设置排水沟、集水井,采用明沟排水的方法,必要时可在中间加设小支沟与边沟连通。排水沟的截面宜为 300~400m(宽)×400mm(深),纵向坡度宜为 0.5%。集水井的截面宜为 600mm(长)×600mm(宽)×1000mm(深),@20~30m 设一个。基坑底地下水由排水沟流入集水井,然后用高扬程潜水泵排走。 3、当地下水较大而土质属细砂、粉砂土时,基坑挖土容易产生流砂现象,需用围蔽截水和人工降低地下水位等方法。 4、围蔽截水的施工方法可以选择钢板桩、钢筋混凝土排桩、地下连续墙、定喷桩幕墙、旋喷桩、深层搅拌桩等,其可根据施工地形、水文地质资料和施工方法等确定,并在施工组织设计中确定。 交底单位接收单位交 底 人接 收 人 施工技术交底记录 施管表 5 2006 年 08 月 20 日工程名称江苏路 A 标段新建工程分部工程土方工程 分项工程名称排水与降水交底内容:排水与降水 5、采用人工降低地下水位的方法, 应根据挖土的深度和规模,选择钻孔集水井降水.或轻型井点降水,其井点的布置数量和形式,要根据含水层渗透系数和涌水量计算确定,并相应配套抽水设备。 三、施工注意事项 1、抽水设备的电器部分必须做好防止漏电的保护措施,严格执行接地、接零和使用漏电开关三项要求。施工现场电线应架空拉设,用三相五线制。 2、在土方开挖后,应保持降低地下水位在基坑底 500mm 以下,防止地下水扰动基底土。3、在降水过程中, 应防止相邻及附近已有建筑物或构筑物、道路、管线等发生下沉或变形,必要时与设计、建设单位协商,对原建筑物地基采取回灌技术等防4、采用人工降低地下水位的方法, 应根据挖土的深度和规模,选择钻孔集水井降水或轻型井点降水,其井点的布置数量和形式,要根据含水层渗透系数和涌水量计算确定,并相应配套抽水设备。 三、施工注意事项 1、抽水设备的电器部分必须做好防止漏电的保护措施,严格执行接地、接零和使用漏电开关三项要求。施工现场电线应架空拉设,用三相五线制。 2、在土方开挖后,应保持降低地下水位在基坑底 500mm 以下,防止地下水扰动基底土。3、在降水过程过程中, 应防止相邻及附近已有建筑物或构筑物、道路、管线等发生下沉或变形,必要时与设计、建设单位协商,对原建筑物地基采取回灌技术等防护措施。交底单位接收单位交 底 人接 收 人

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

下载文档
确认删除?
回到顶部
