商砼混凝土施工技术交底--技术交底

莲生六十一
机构认证
内容提供者
doc
89
24 KB
约3页
759
2025-09-04
发布于陕西
商砼混凝土施工技术交底--技术交底_第1页
1/3
商砼混凝土施工技术交底--技术交底_第2页
2/3
商砼混凝土施工技术交底--技术交底_第3页
3/3

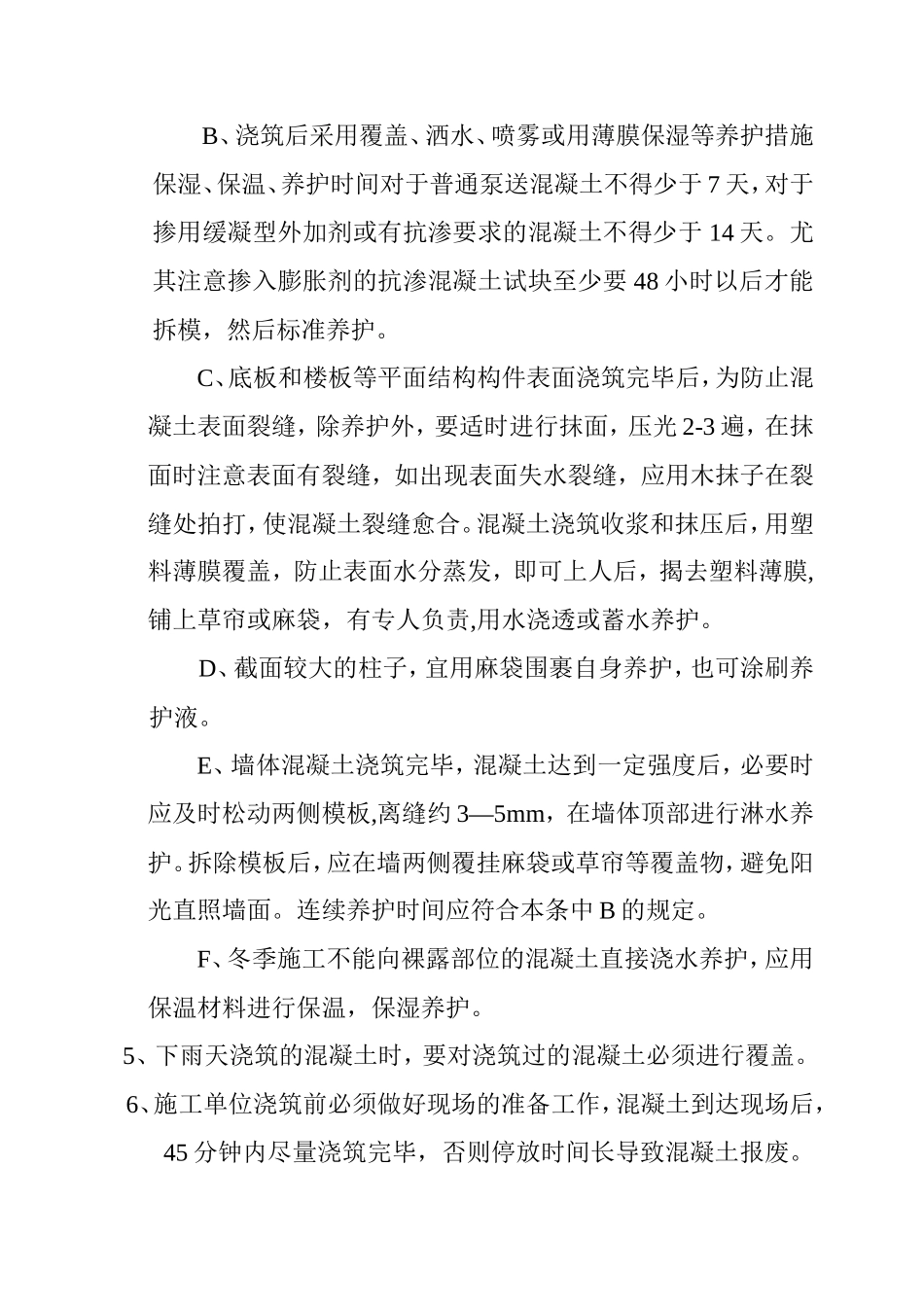

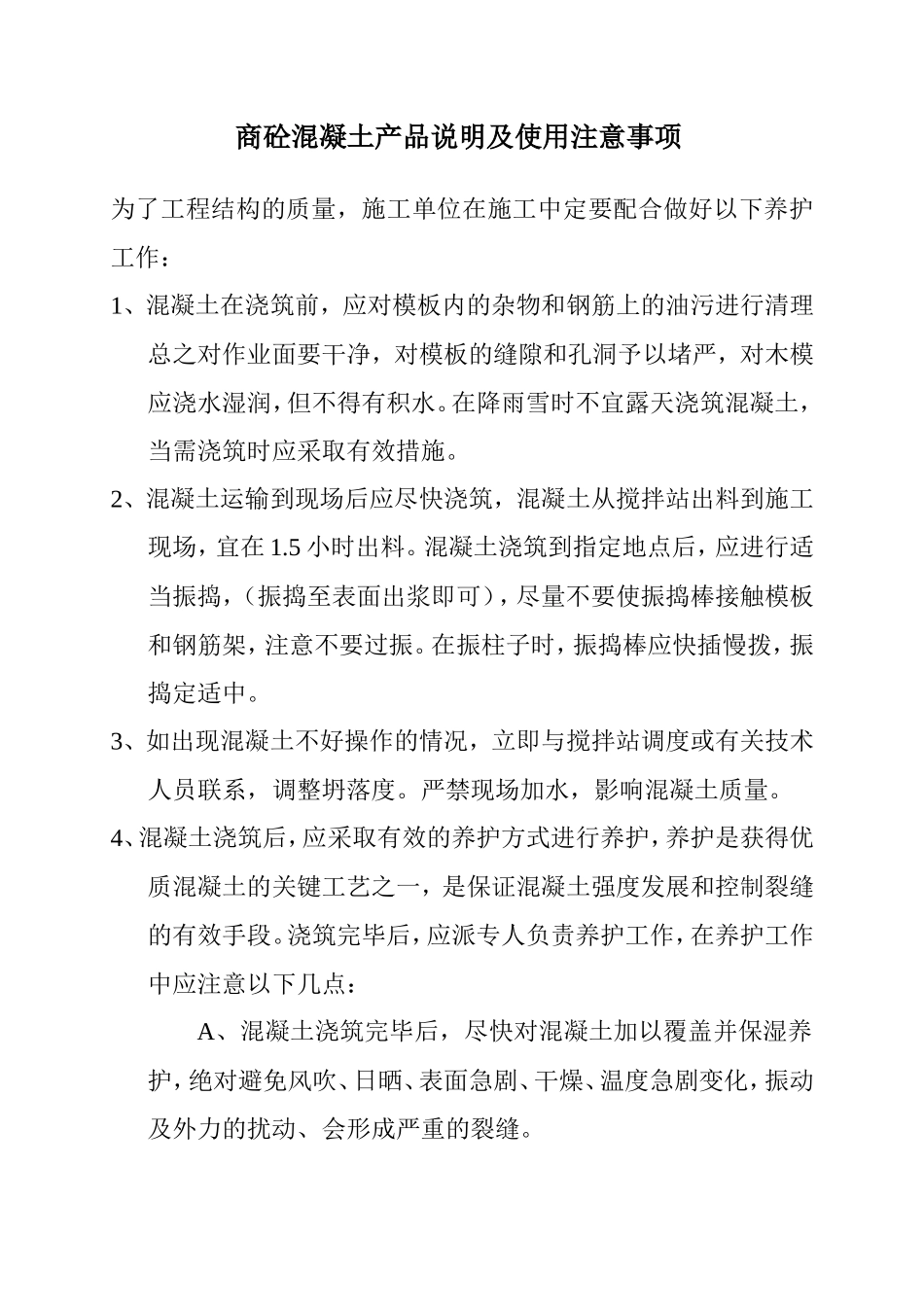

商砼混凝土产品说明及使用注意事项为了工程结构的质量,施工单位在施工中定要配合做好以下养护工作:1、混凝土在浇筑前,应对模板内的杂物和钢筋上的油污进行清理总之对作业面要干净,对模板的缝隙和孔洞予以堵严,对木模应浇水湿润,但不得有积水。在降雨雪时不宜露天浇筑混凝土,当需浇筑时应采取有效措施。2、混凝土运输到现场后应尽快浇筑,混凝土从搅拌站出料到施工现场,宜在 1.5 小时出料。混凝土浇筑到指定地点后,应进行适当振捣,(振捣至表面出浆即可),尽量不要使振捣棒接触模板和钢筋架,注意不要过振。在振柱子时,振捣棒应快插慢拨,振捣定适中。3、如出现混凝土不好操作的情况,立即与搅拌站调度或有关技术人员联系,调整坍落度。严禁现场加水,影响混凝土质量。4、混凝土浇筑后,应采取有效的养护方式进行养护,养护是获得优质混凝土的关键工艺之一,是保证混凝土强度发展和控制裂缝的有效手段。浇筑完毕后,应派专人负责养护工作,在养护工作中应注意以下几点:A、混凝土浇筑完毕后,尽快对混凝土加以覆盖并保湿养护,绝对避免风吹、日晒、表面急剧、干燥、温度急剧变化,振动及外力的扰动、会形成严重的裂缝。B、浇筑后采用覆盖、洒水、喷雾或用薄膜保湿等养护措施保湿、保温、养护时间对于普通泵送混凝土不得少于 7 天,对于掺用缓凝型外加剂或有抗渗要求的混凝土不得少于 14 天。尤其注意掺入膨胀剂的抗渗混凝土试块至少要 48 小时以后才能拆模,然后标准养护。C、底板和楼板等平面结构构件表面浇筑完毕后,为防止混凝土表面裂缝,除养护外,要适时进行抹面,压光 2-3 遍,在抹面时注意表面有裂缝,如出现表面失水裂缝,应用木抹子在裂缝处拍打,使混凝土裂缝愈合。混凝土浇筑收浆和抹压后,用塑料薄膜覆盖,防止表面水分蒸发,即可上人后,揭去塑料薄膜,铺上草帘或麻袋,有专人负责,用水浇透或蓄水养护。D、截面较大的柱子,宜用麻袋围裹自身养护,也可涂刷养护液。E、墙体混凝土浇筑完毕,混凝土达到一定强度后,必要时应及时松动两侧模板,离缝约 3—5mm,在墙体顶部进行淋水养护。拆除模板后,应在墙两侧覆挂麻袋或草帘等覆盖物,避免阳光直照墙面。连续养护时间应符合本条中 B 的规定。F、冬季施工不能向裸露部位的混凝土直接浇水养护,应用保温材料进行保温,保湿养护。5、下雨天浇筑的混凝土时,要对浇筑过的混凝土必须进行覆盖。6、施工单位浇筑前必须做好现场的准备工作,混凝土到达现场后,45 分钟内尽量浇筑完毕,否则停放时间长导致混凝土报废。7、混凝土试块应按照标准:GB/T50081—2002 要求制作和留置,应振捣密实,试块应置于标准养护室或养护箱内养护,养护温度 20±2℃,相对湿度为 95%C 以上,没有养护室或养护箱时,也可以在温度为 20±2℃的静水中养护。8、如施工单位不密切配合,混凝土出现质量问题,我公司不承担责任。 商品混凝土有限公司试验室

1、盘古文库是"C2C"交易模式,即卖家上传的文档直接由买家下载,本站只是中间服务平台,本站所有文档下载的收益归上传人(卖家)所有,作为网络服务商,若您的权利被侵害请及时联系右侧客服。

2、本站默认下载后的格式为 docx,pptx ,xlsx,pdf,zippsd等源文件。office等工具即可编辑!源码类文件除外。

3、如您看到网页展示的内容中含有'"133KU.COM"等水印,是因预览和防盗链技术需要对页面进行转换和压缩成图片所生成,文档下载后不会有该内容标识.

4、本站所有内容均由合作方上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺,文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

在点击下载本文档时,弹出的对话框中,选择“使用浏览器下载”不支持下载工具多线程下载!

部分浏览图可能存在变形的情况,下载后为高清文件,可直接编辑。

下载文档
确认删除?
回到顶部
